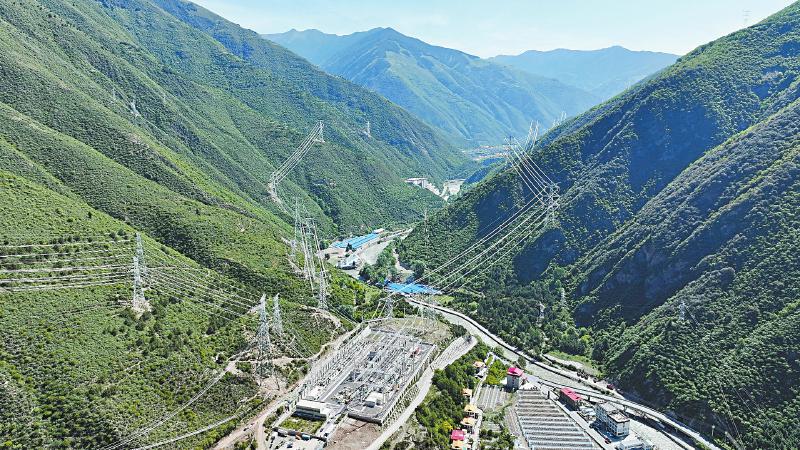

巴拉水电站500千伏送出工程建设现场。尤琅 摄
6月30日,巴拉水电站500千伏送出工程顺利带电,标志着四川电网2025年迎峰度夏13项保供重点工程全面建成投运。
巴拉水电站位于四川省阿坝藏族羌族自治州马尔康市,是国家西部大开发重点工程、四川省“十四五”重点建设项目,属大渡河干流“3库28级”水电规划的第2级。电站设计坝高140米、库容1.338亿立方米、年均发电量25.53亿千瓦时。全面投运后,相较火力发电,每年可节约标准煤116万吨、减排二氧化碳300万吨。电站相关负责人介绍,巴拉水电站安装了3台24万千瓦混流式发电机组及1台2.6万千瓦生态发电机组,首台机组投产发电后,其余3台机组将于今年7月底全部投产。
6月10日,巴拉水电站500千伏送出工程接入马尔康500千伏变电站。巴拉水电站500千伏送出工程建设期间克服高原严寒、冰雪雨雾等不利因素,比原计划提前4个月完工,实现项目早投产、早受益。项目建成后,74.6万千瓦清洁水电和光伏装机成功接入四川电网,将有效缓解迎峰度夏期间电力紧张压力。
今夏预计全省用电需求将快速增长,最大用电负荷预计同比增长约4%。为全力保障高温期间电力供应,四川电力部门加快推进13项重点工程建设,累计新建输电线路704公里,新增变电容量962万千伏安,整体提升各级电网供电能力655万千瓦。这批工程包括攀西电网优化改造、眉山西500千伏输变电、巴塘水电站500千伏送出等8项500千伏工程,有效增强四川骨干电网输电能力;成都市金融城、成都市空港新城、达州市开江县等5项220千伏工程则精准覆盖城市和产业用电负荷中心,显著提升局部供电保障能力。
