四川:阿坝—成都东1000千伏特高压交流工程全线贯通

发布时间: 2026-08-26 16:29:00 来源: 中国新闻网

  8月26日,在四川省阿坝藏族羌族自治州理县境内的1000千伏特高压交流工程工地,随着最后一段输电导线牵引展放到位,阿坝—成都东1000千伏特高压交流工程全线贯通,为年底投入试运行创造了条件。

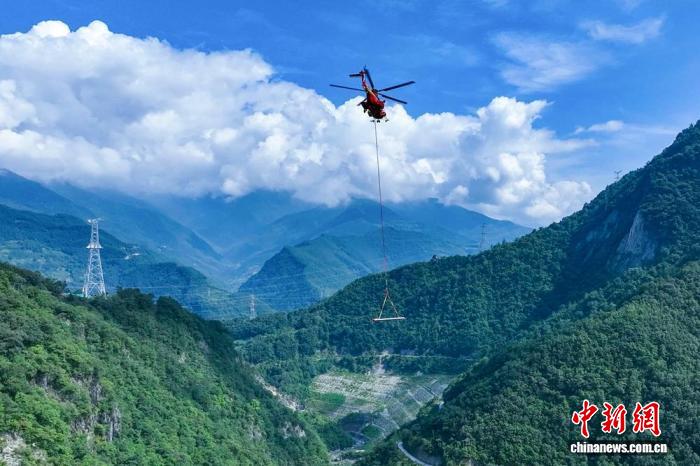

直升机运输塔材现场。国网四川建设公司供图

  据了解,这条电力大通道从新建的阿坝1000千伏变电站出发,一路延伸到成都东1000千伏变电站,全长734.8公里,沿途新建铁塔1400余基。超半数线路穿行在高海拔山区,山高坡陡、沟谷纵横,还要跨越多条交通干线和电力通道,导线展放难度极大。

  工程在放线施工中采用数智化管控模式,全线布设“天网”监控系统,实现作业现场视频全覆盖。在跨越西成客专铁路、沪蓉高速公路等关键点位时,建设团队应用可视化牵张设备,全程紧盯放线过程,同时借助数字化管理平台提升放线精度,确保施工安全与质量。


雨后彩虹中的阿坝—成都东1000千伏特高压交流工程。国网四川建设公司供图

  面对高原地区大风、覆冰等复杂气象条件,工程在海拔3000米以上区段应用了十分裂导线。相较于传统的四分裂、八分裂导线,十分裂导线由10根子导线组成,能更有效地降低输电噪声,保护生态环境,提高输电效率和稳定性。

  “我们负责的川西段,近三分之一区域海拔超3000米,地形复杂。再加上雨雾天气多,能见度低,给施工推进带来很大阻碍。”工程川西段负责人马青表示,项目团队持续优化施工工艺,运用直升机吊运、无人机勘察等作业方式,保障了工程安全高效推进。

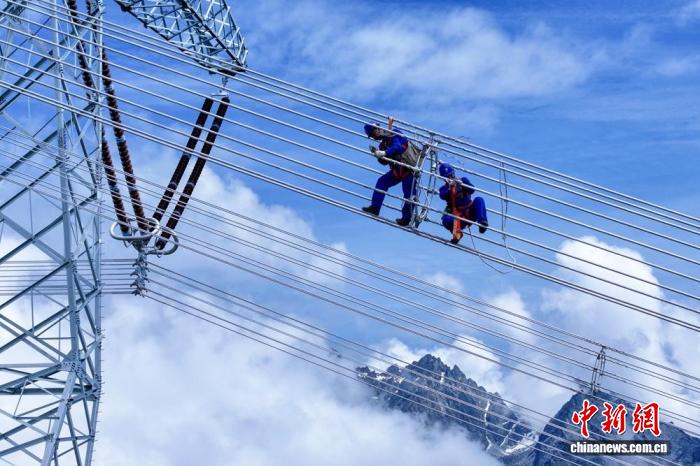

作业人员在高空中安装间隔棒。国网四川建设公司供图

  据悉,工程全线贯通后,将有序开展线路附件安装、变电站电气安装以及消缺调试、验收等工作,预计2026年底投入试运行。届时,川西丰富的水电资源将源源不断地送往成渝地区,每年可输送清洁电量超150亿千瓦时,有力支撑成渝地区双城经济圈绿色发展。

(责编: 陈濛濛 )
